АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

Холдингова компанія «Київміськбуд» повідомляє про активізацію будівельних робіт на майданчику житлового комплексу Freedom, що зводиться на просп. Георгія Нарбута, 1-А у Дніпровському районі столиці. Після тривалої перерви роботи відновлено за всіма ключовими напрямками, об’єкт перебуває на завершальній стадії реалізації.

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

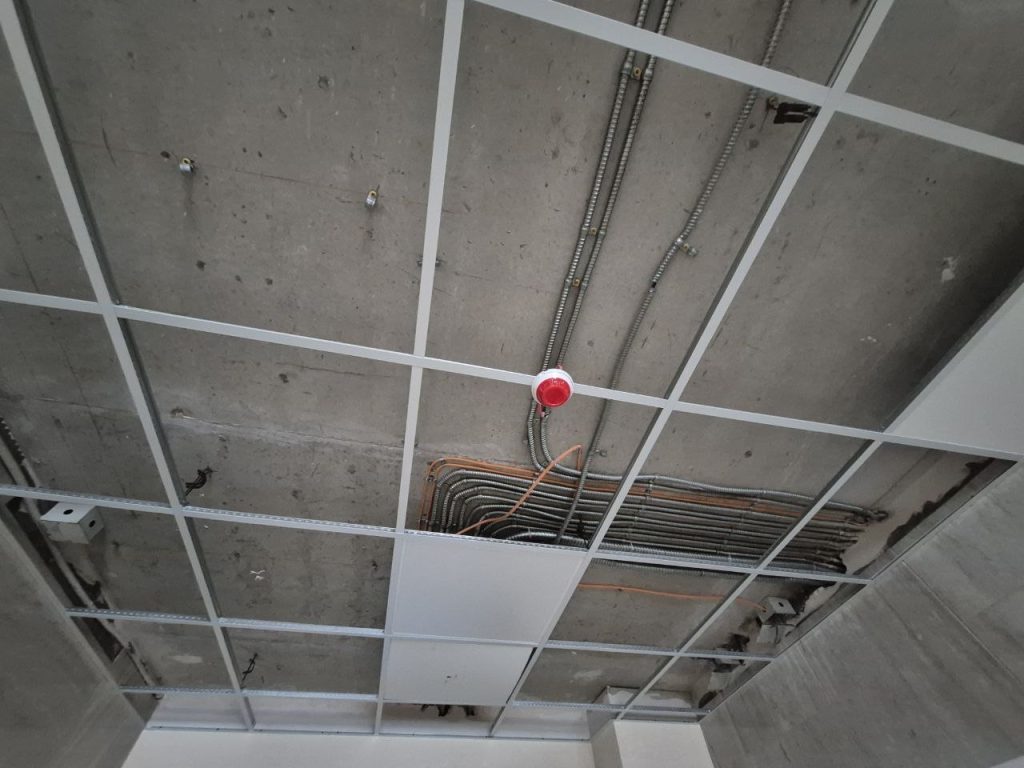

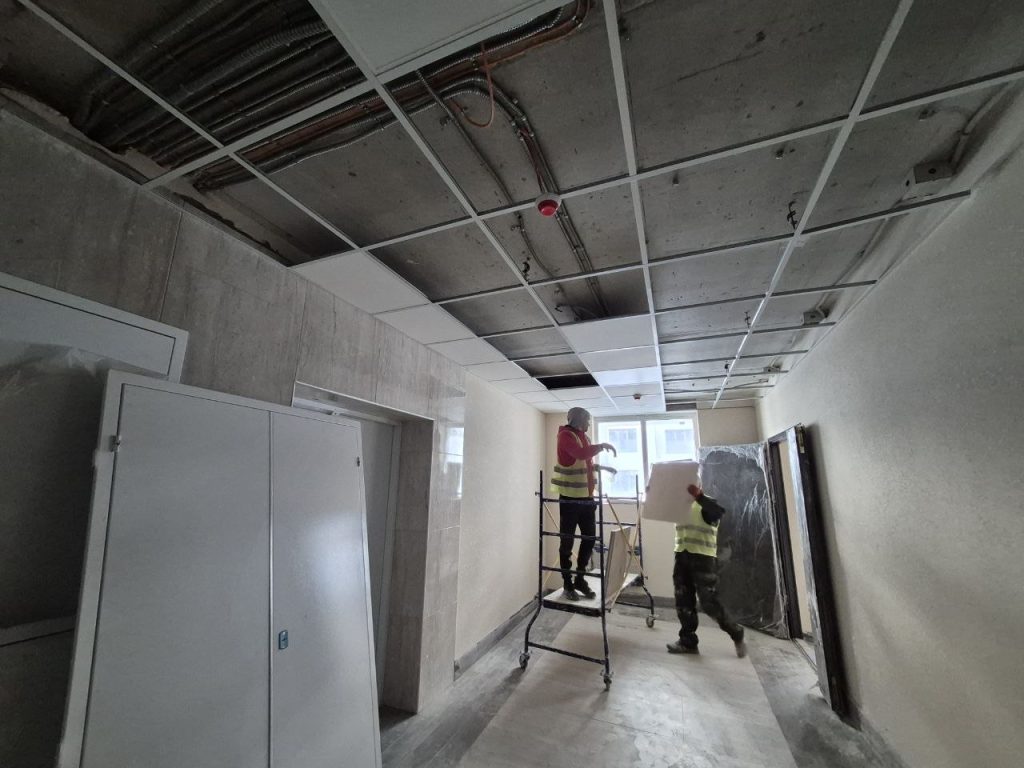

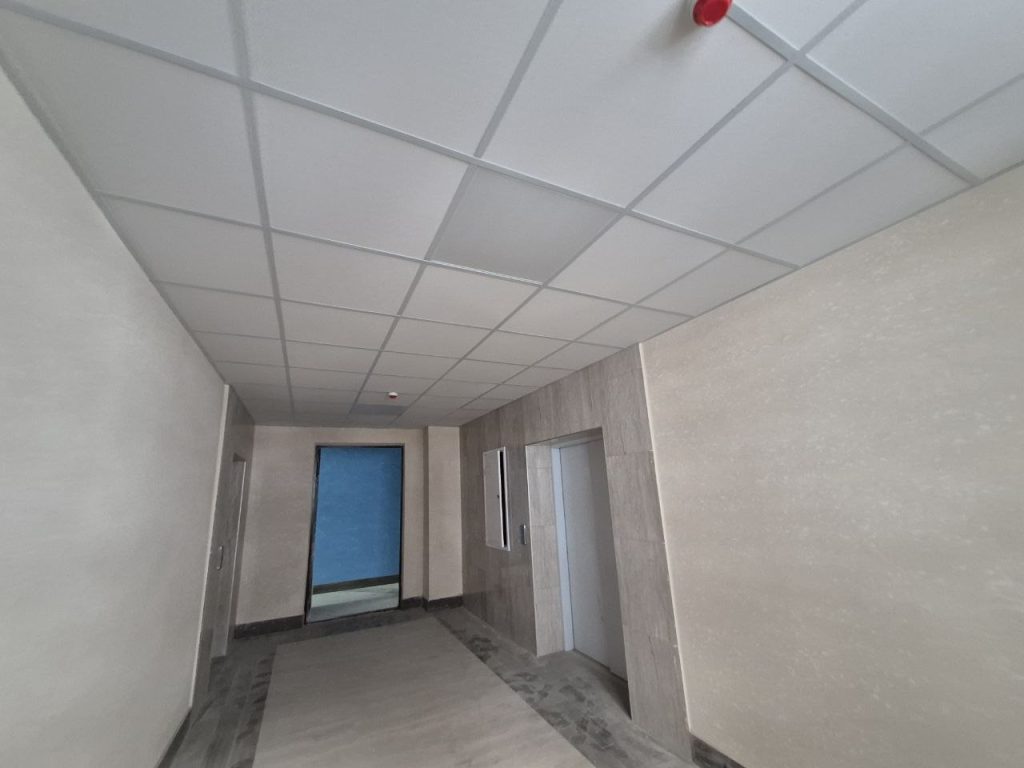

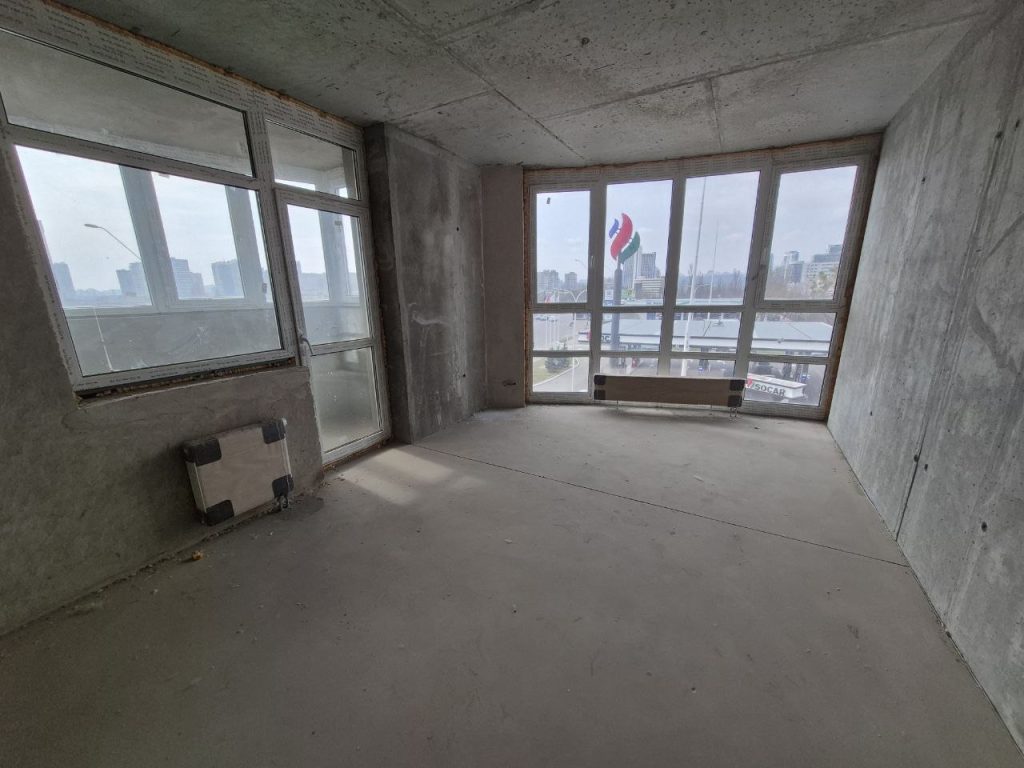

Наразі виконуються фінальні оздоблювальні роботи та налаштування інженерних систем. Завершується монтаж підвісних стель типу Armstrong, триває підготовка до фарбування приміщень загального користування..

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM
АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM
АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

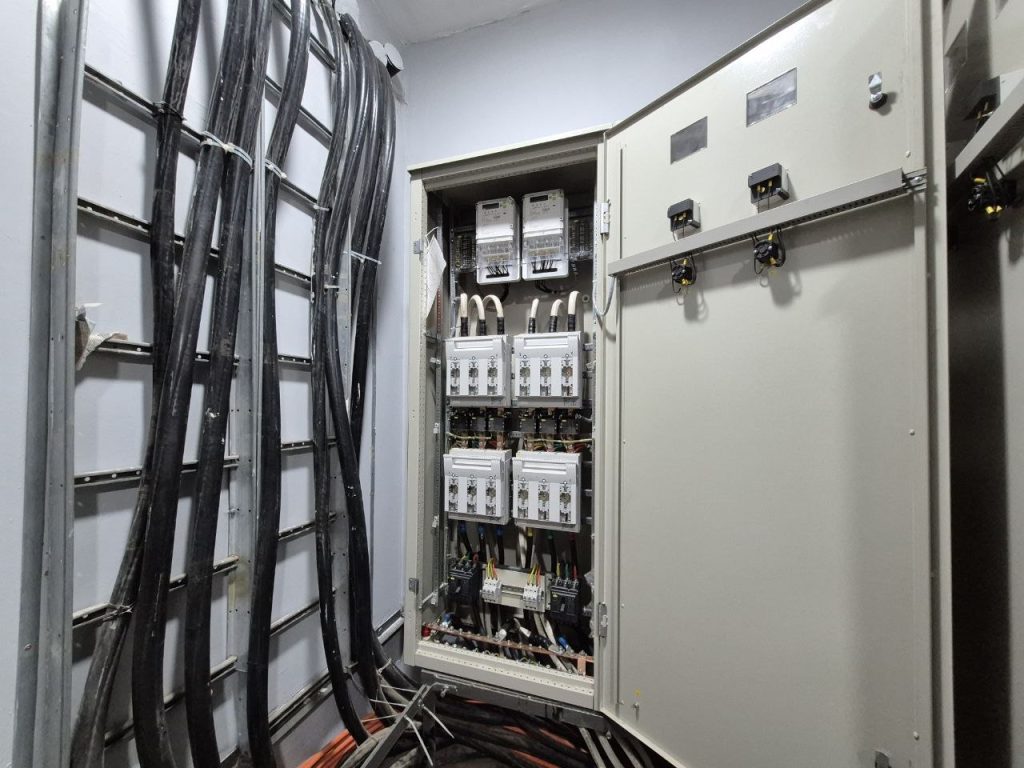

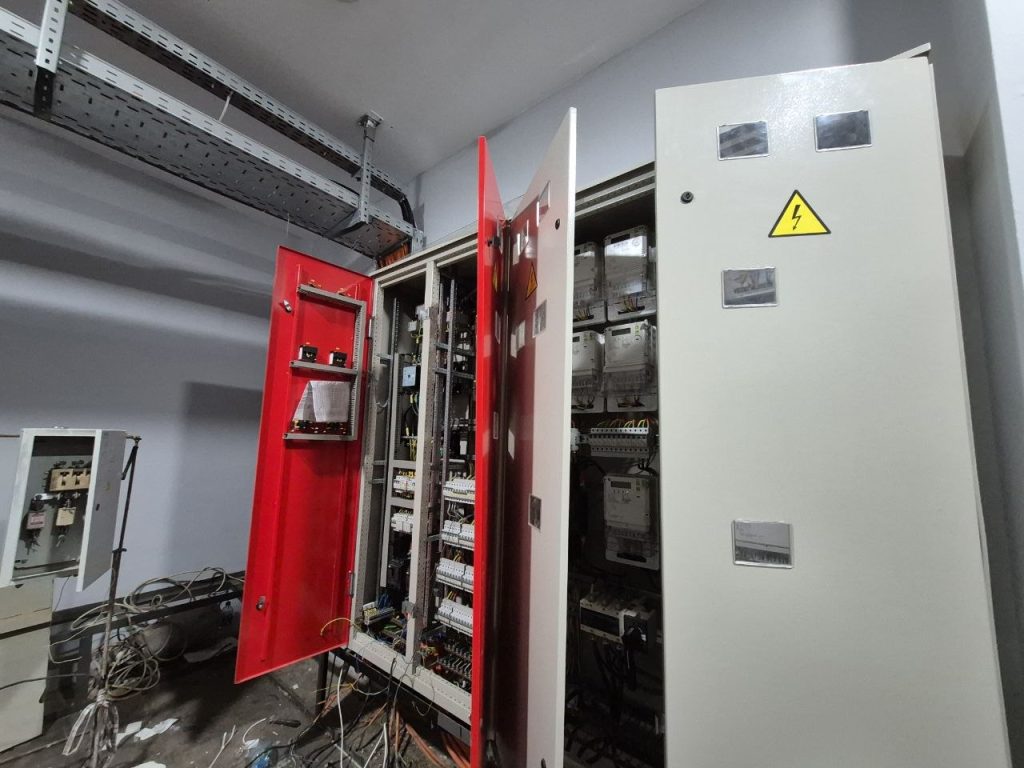

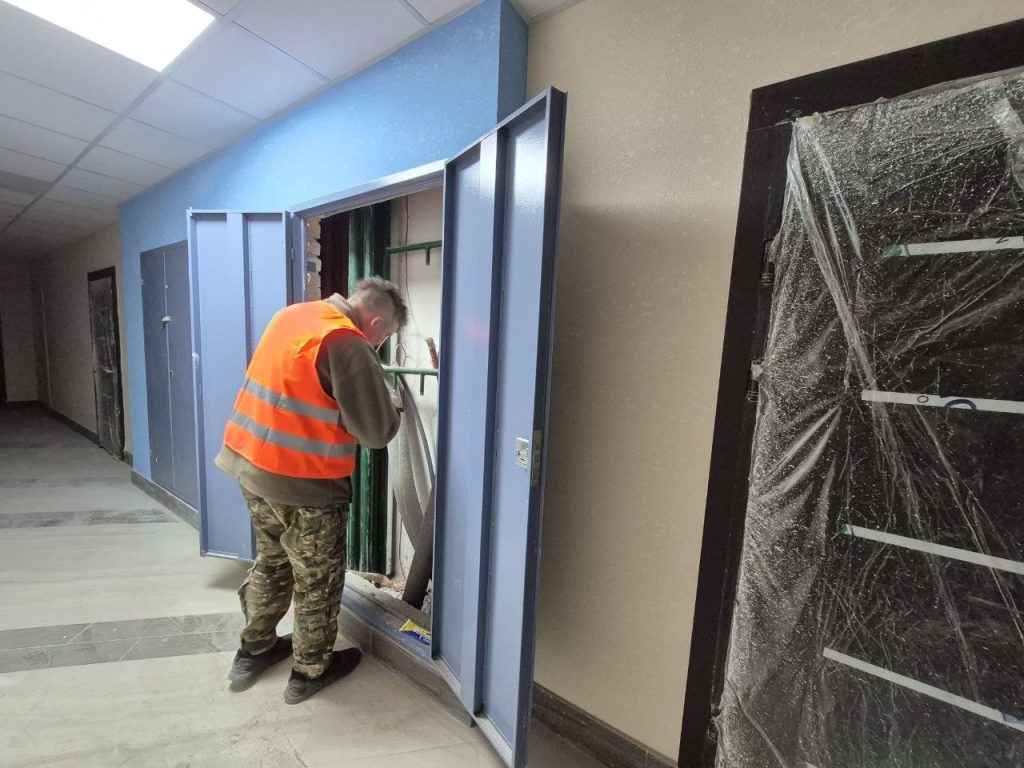

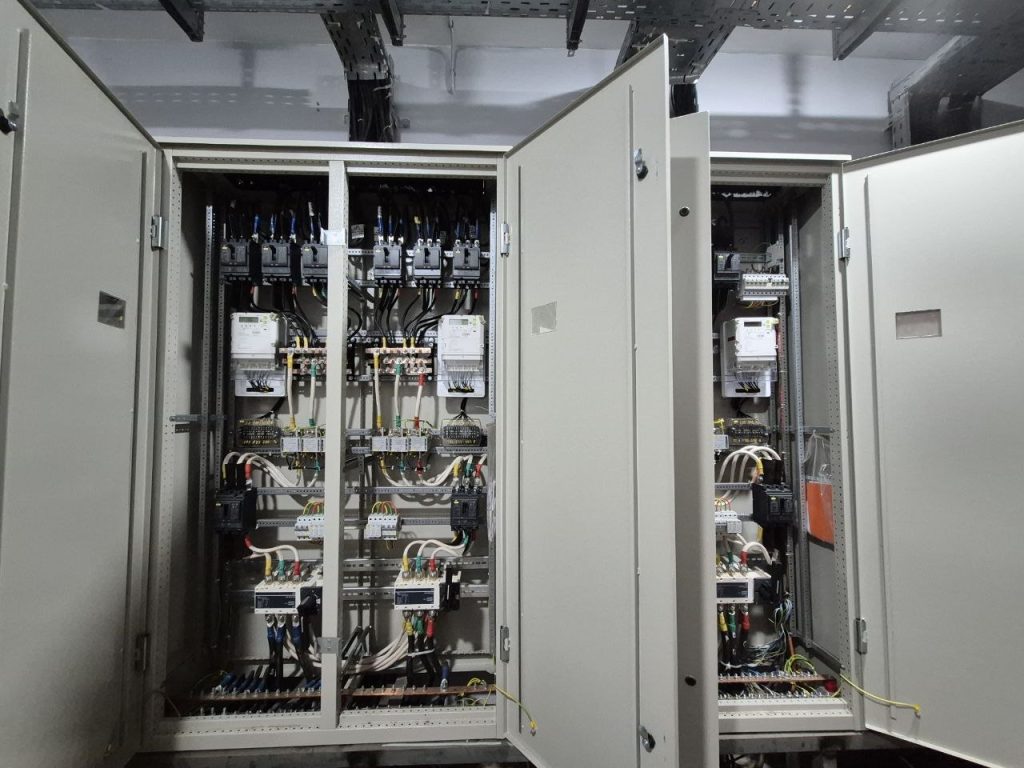

Окрему увагу приділено ліквідації наслідків аварії на міських мережах, що сталася 11 квітня 2023 року та спричинила підтоплення підвальних приміщень. Пошкоджене обладнання, зокрема електрощитову, повністю замінено. Проведено діагностику технічних вузлів у ліфтових приямках, усі елементи, що зазнали впливу води, оновлено для забезпечення надійної та безперебійної роботи інженерних систем.

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

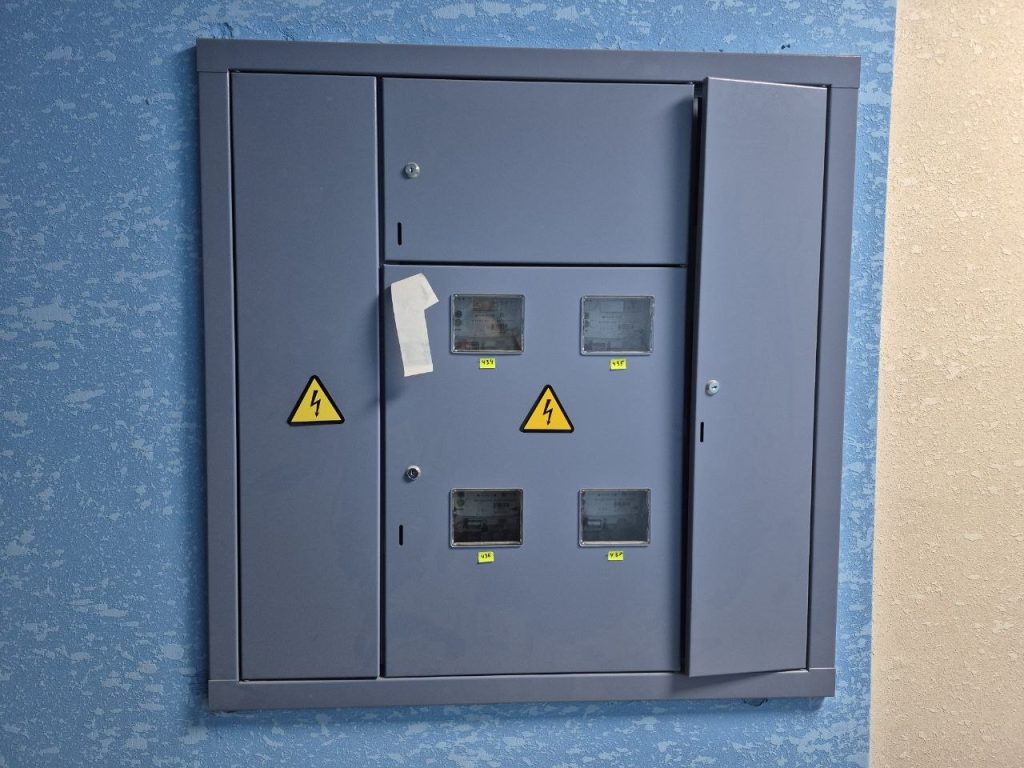

У частині підключення до міських комунікацій триває підготовка до переходу на постійні схеми забезпечення. Ведуться роботи з виконання зовнішніх технічних умов для введення в експлуатацію трансформаторної підстанції. Це дозволить майбутнім мешканцям користуватися електроенергією за міськими тарифами. Паралельно тривають узгоджувальні процедури щодо водопостачання, здійснюється встановлення каналізаційних люків і колодязів.

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM
АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM
АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

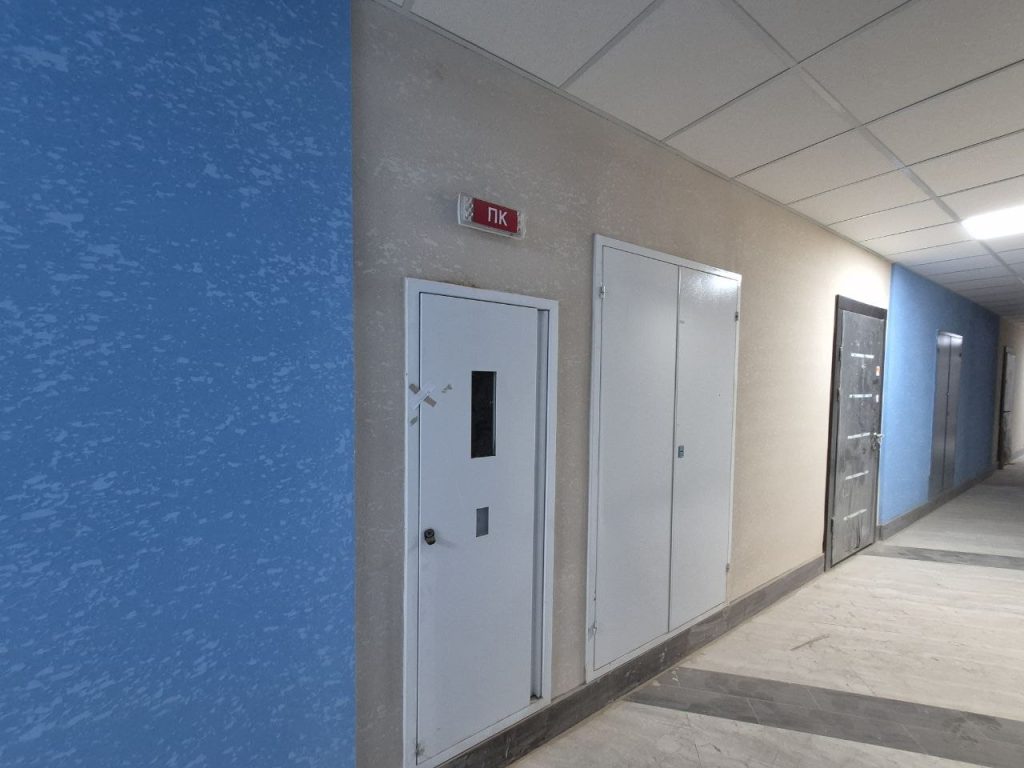

Інженерні системи будинку, зокрема пожежної безпеки, вентиляції та теплопостачання, перебувають на етапі пусконалагоджувальних робіт.

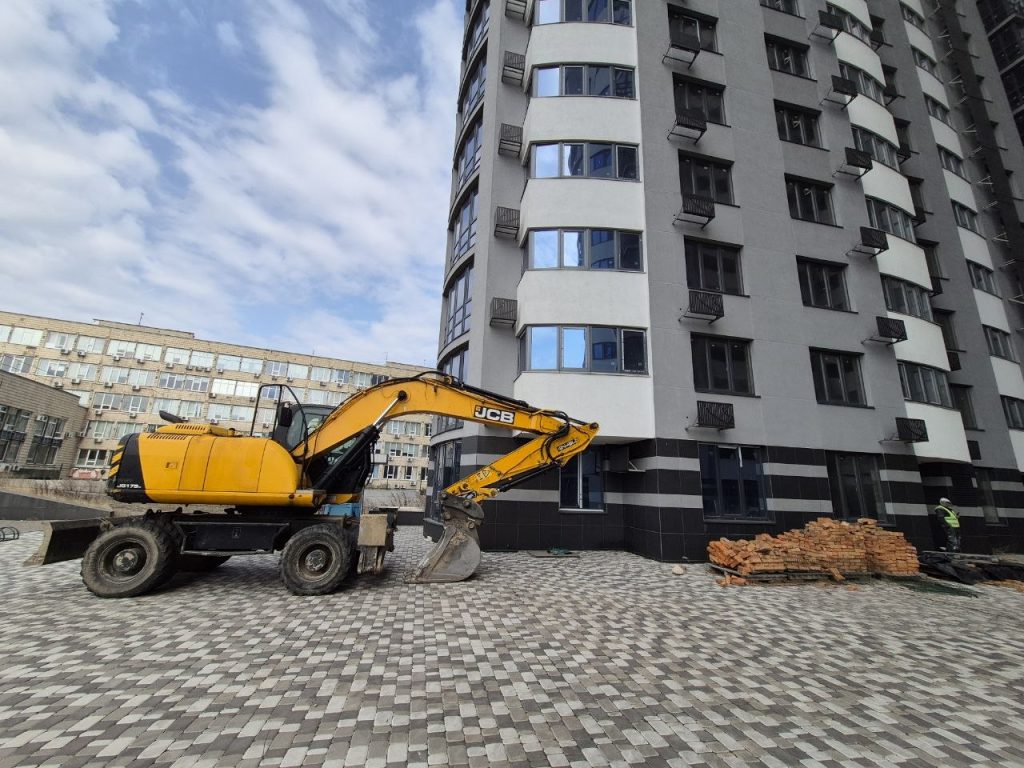

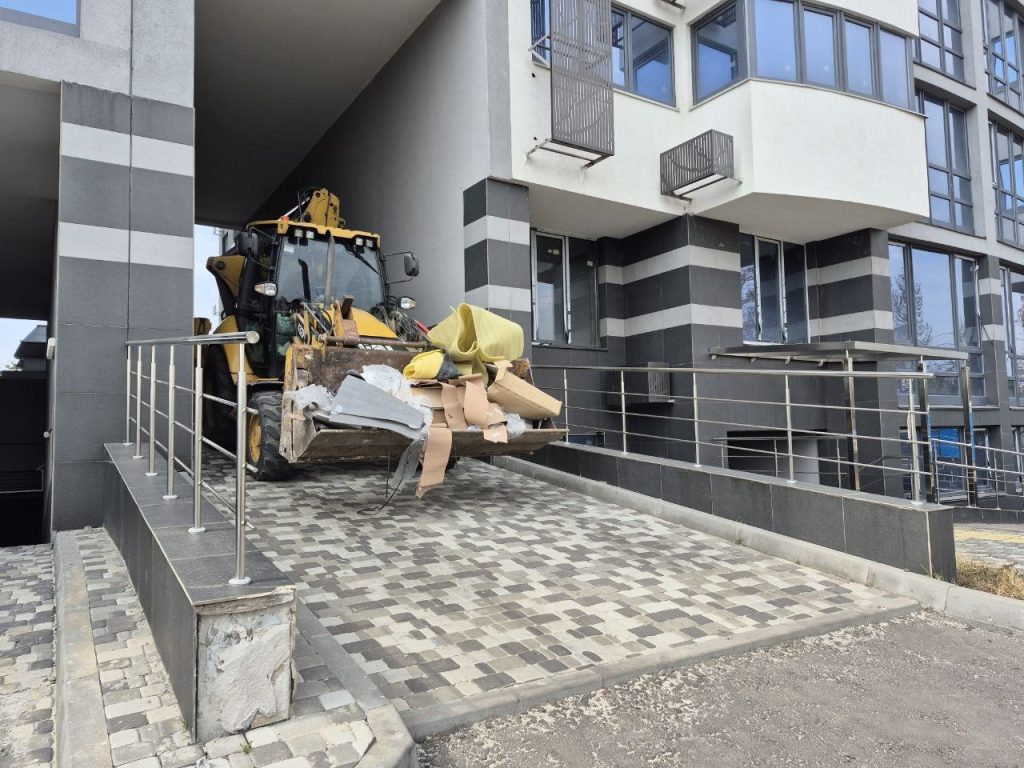

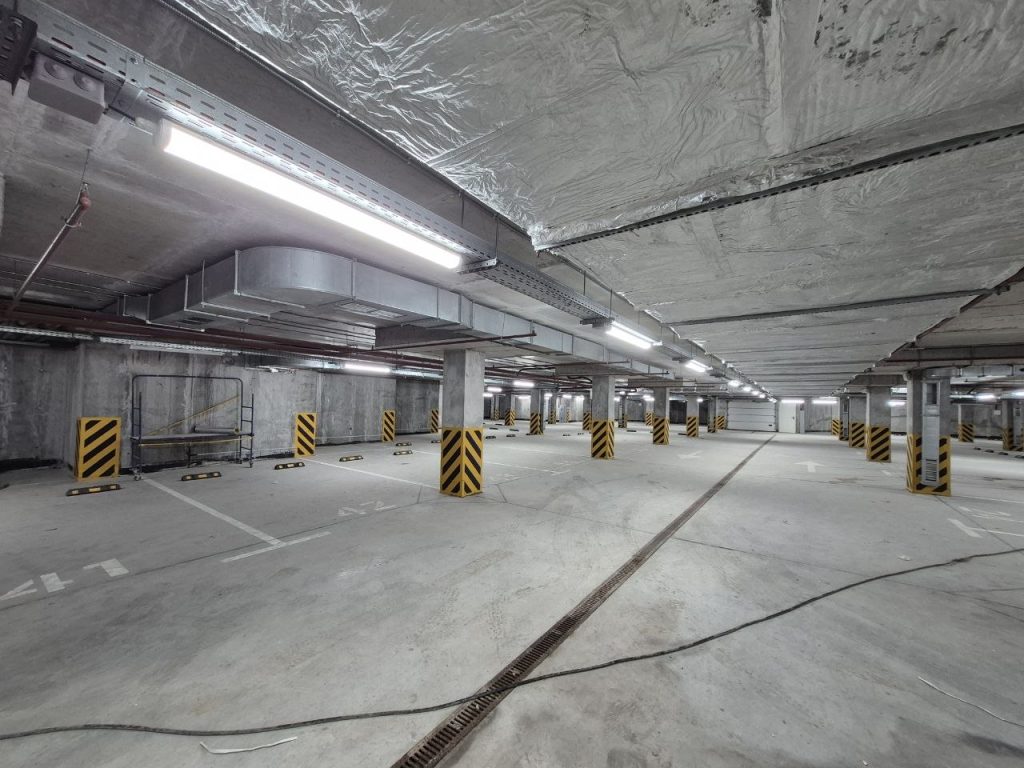

На завершальному етапі також перебуває облаштування прибудинкової території: дитячий майданчик уже встановлено, у підземному паркінгу триває монтаж дренажного обладнання. Паралельно здійснюється вивезення будівельного сміття з подальшим переходом до фінального благоустрою території.

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM

АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM
АКТУАЛЬНИЙ СТАН РОБІТ НА БУДІВНИЦТВІ ЖК FREEDOM
